多源异构
三维 CAD、PDF 规范、CMMS、历史数据库、技术文件采用不同语义。

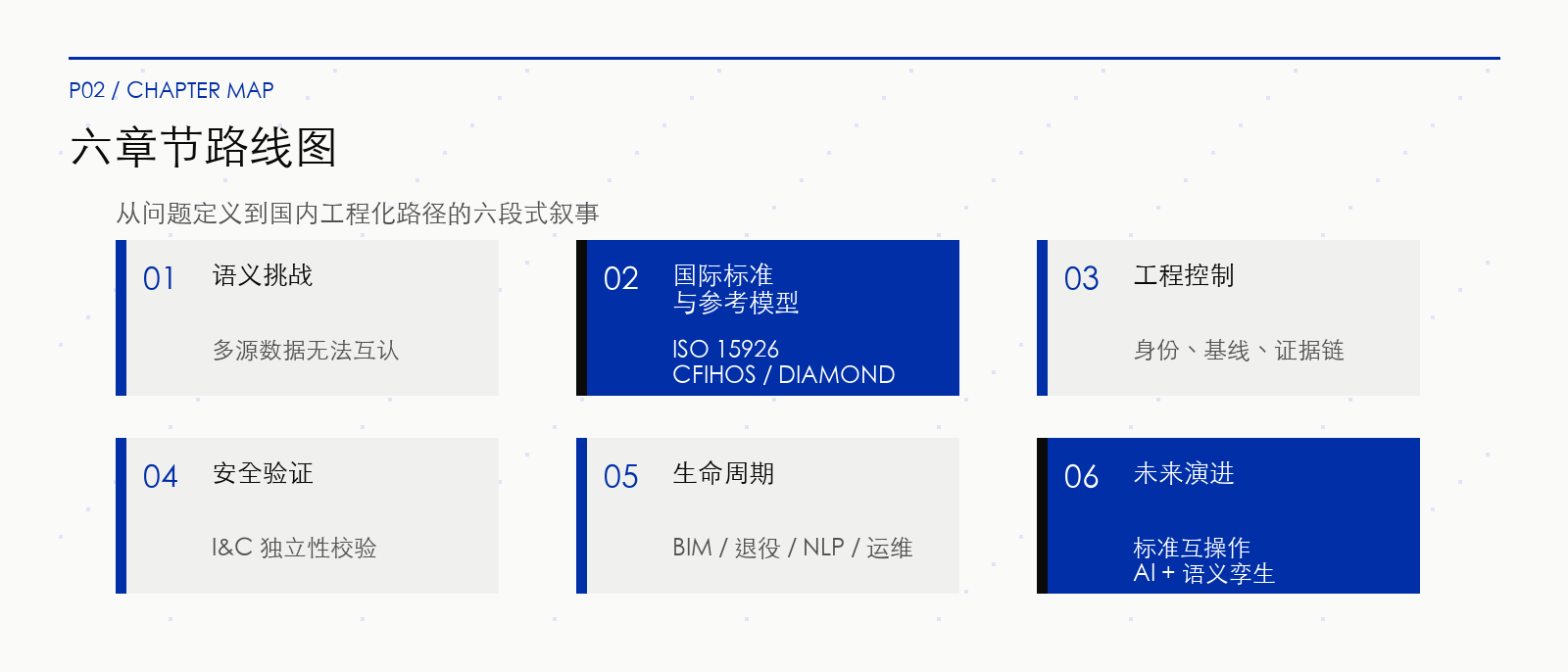

六个章节按路线图推进:先界定语义问题,再建立国际标准与参考模型,最后进入 AI + 数字孪生落地。
核电的数字化难题,不是数据不够,而是语义不能互认。
三维 CAD、PDF 规范、CMMS、历史数据库、技术文件采用不同语义。
从研发设计到退役,系统状态跨越数十年甚至上百年。
许可证基准、质保链条与配置控制要求证据可复现。
全球核电装机正向 400GW 规模跨越,工程复制能力变成关键。
许可审批、建造和交付周期要求更短,人工追溯难以支撑。
安全、环保、质保与防更改要求要求完整证据链。

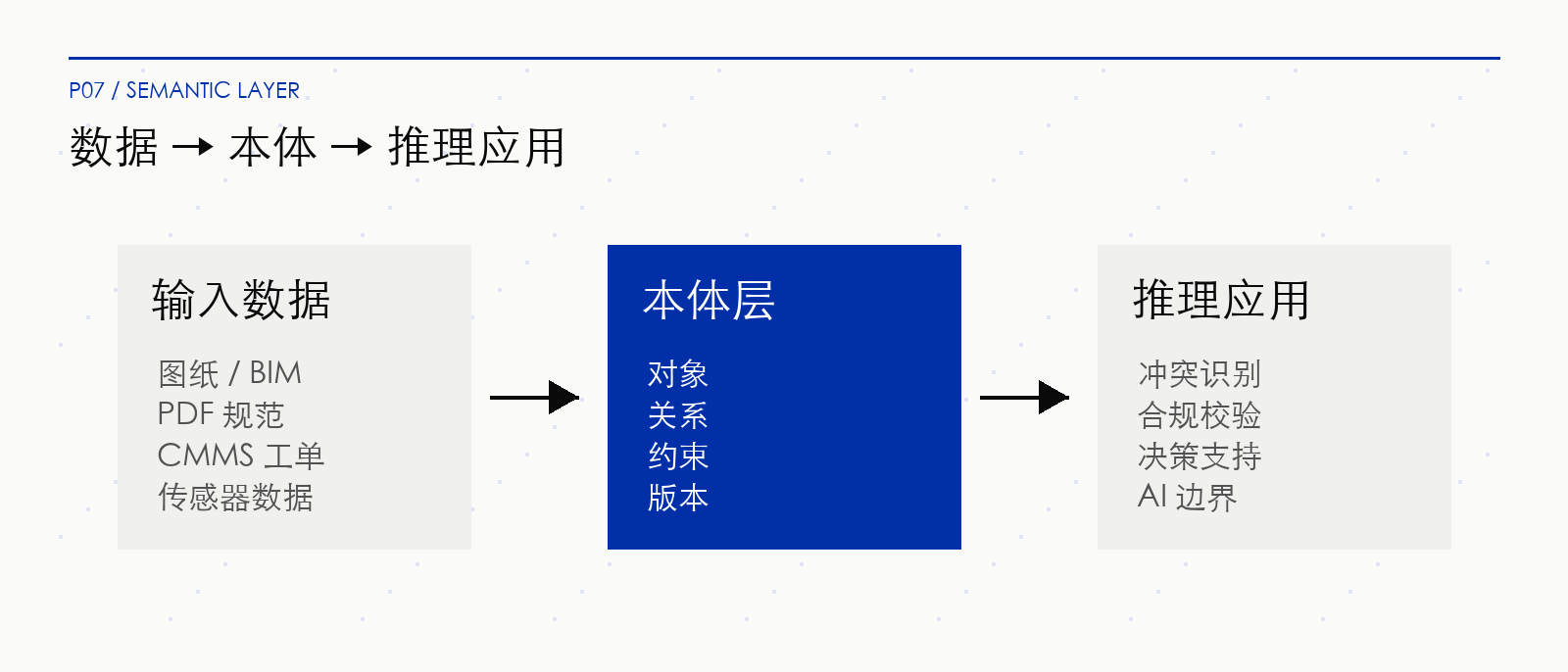

系统、设备、房间、文档、安全列等领域对象。
属于、连接、隔离、依赖、同一身份、版本演化。
抗震等级、环境鉴定、压力边界、制造资质。
具体阀门、测点、电缆、机柜和构筑物。
法规、技术规范、设计基准和安全约束。
自动发现冲突、缺失证据和合规链断点。
ISO 15926、CFIHOS、DIAMOND 与形式化验证共同构成核电工程语义底座。

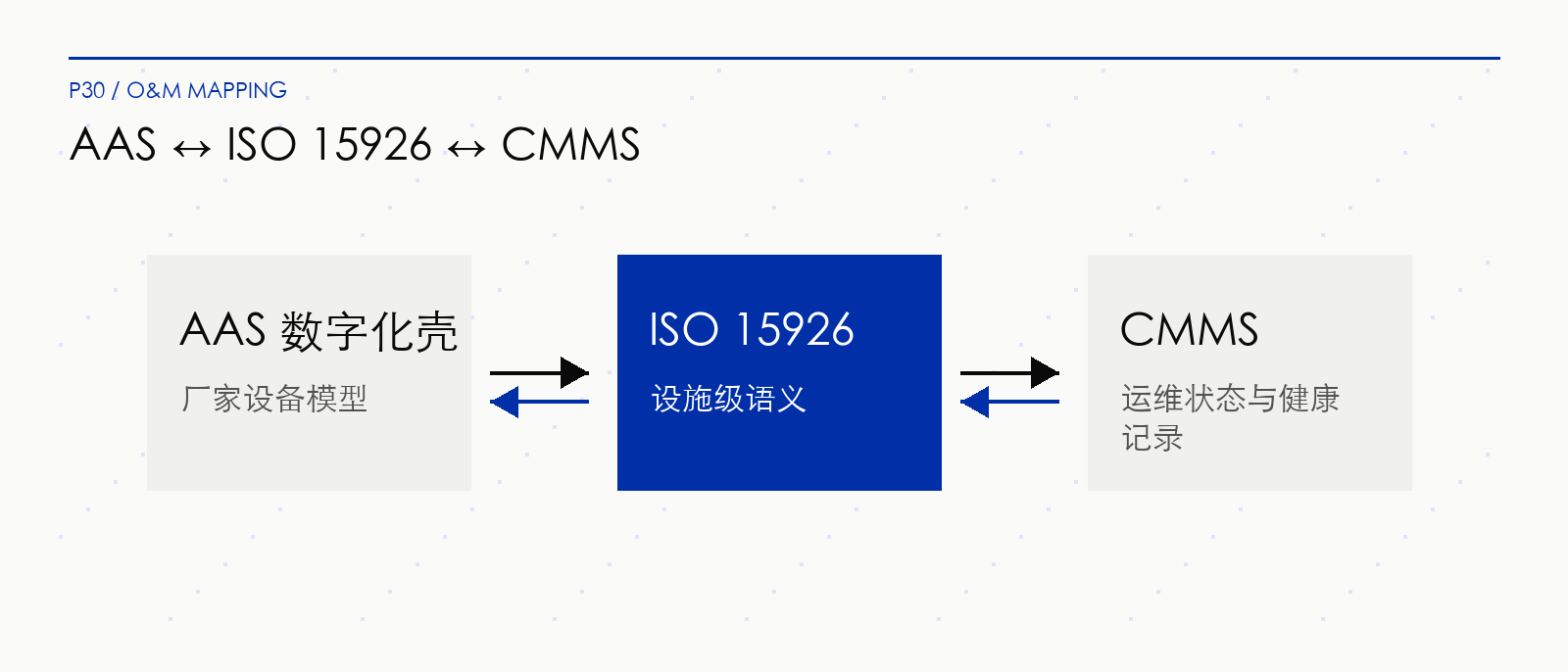

唯一身份、配置基线、约束传播和法规证据链,是本体进入工程管理的核心路径。
owl:sameAs 或自定义映射关系,把异构系统指向同一个语义实体。
P&ID 中的 P-123 是设计定义和流程上下文。
采购清单中的 P-123A 关联制造商、批次和资质。
历史数据库与 CMMS 中的测点、工单、状态记录回到同一节点。

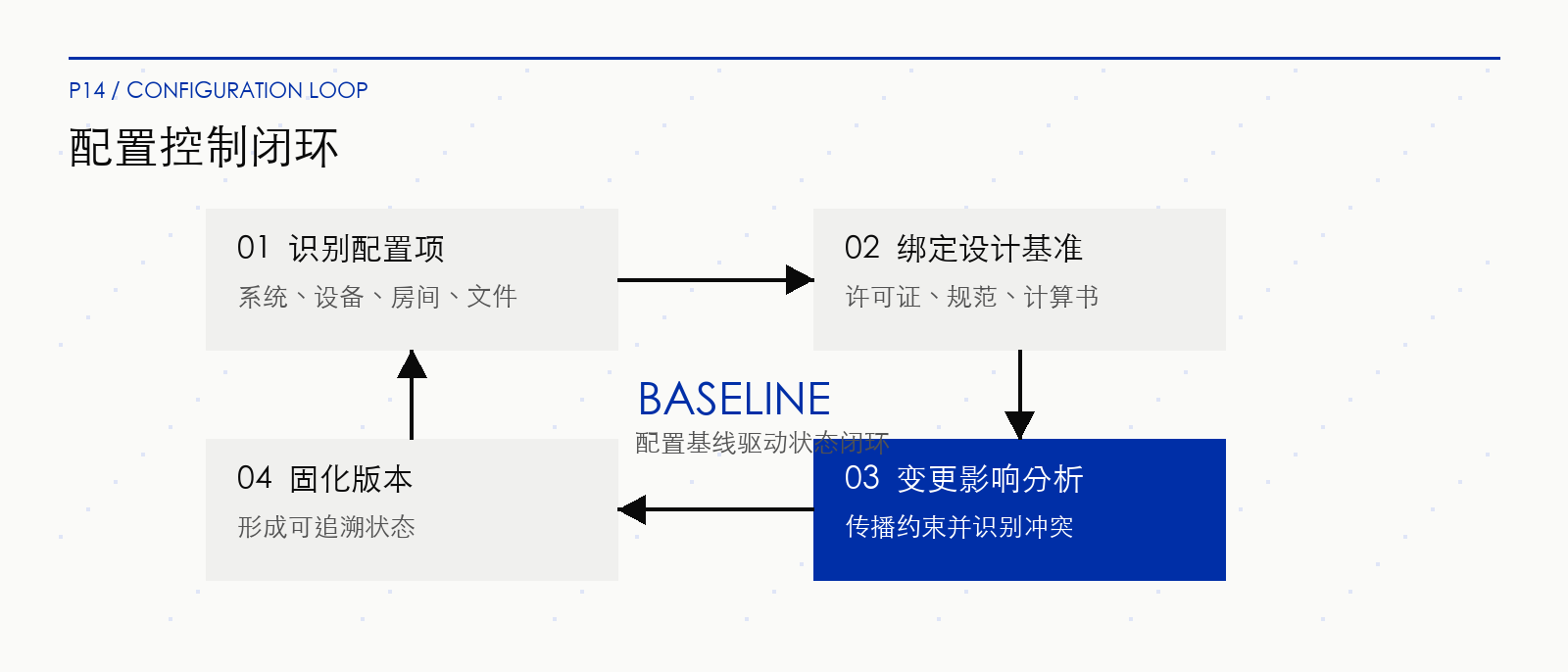

系统、设备、房间、文件和规则进入对象模型
许可证、规范、计算书和安全分类形成证据链
推理机传播约束并识别冲突
当前安装实体与历史实体都保留可追溯路径
10 CFR 50.59 与 Appendix B 要求变更影响与设计决策证据能够被追溯。
变更是否影响许可证基准
安全级系统设计证据链
数据湖与治理目录捕获版本血缘

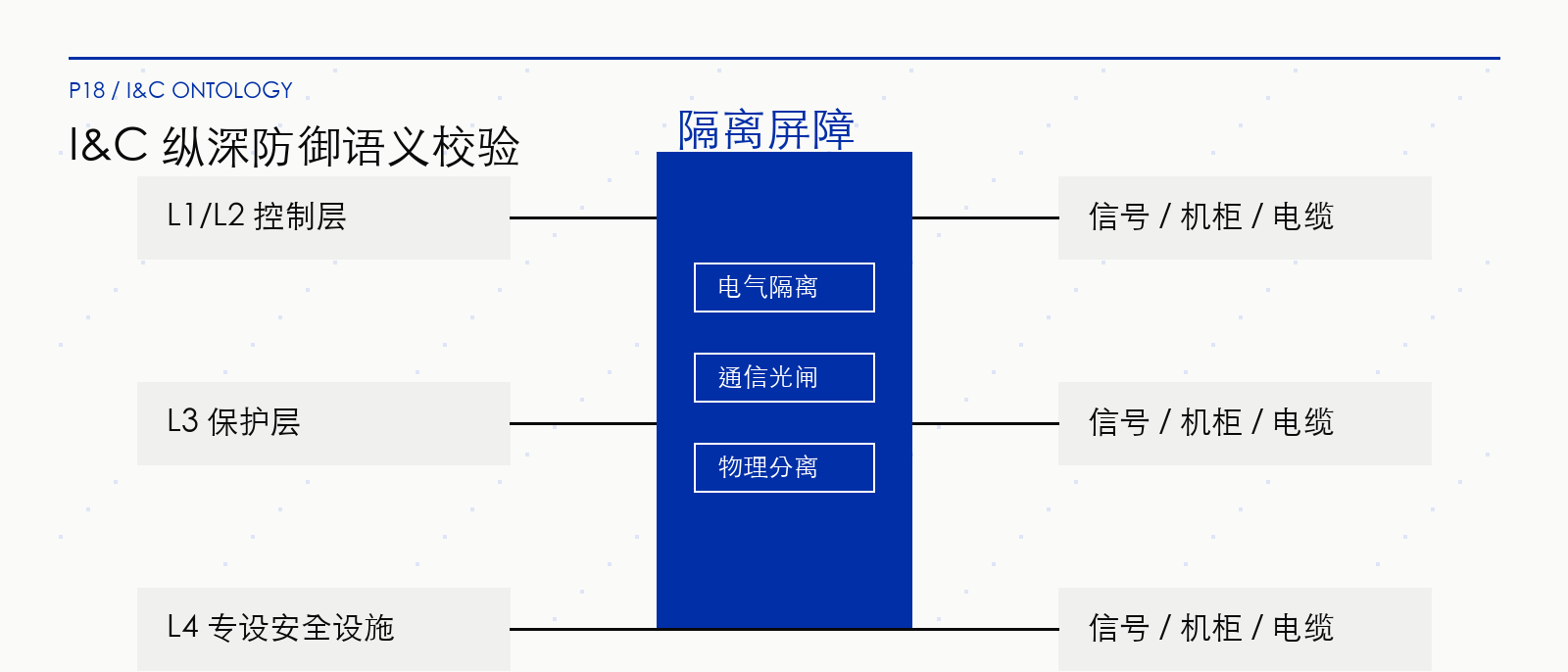

I&C 纵深防御、物理分离、电气隔离和通信独立性,需要机器可检查的语义模型。
自动遍历关系
表达约束
标记违规路径

从 BIM、退役、NLP 合规到运维诊断和核保障,本体让生命周期数据形成可推理闭环。
从新建反应堆 CDE 到老旧设施退役,语义层连接几何、源项、物流和 ALARA。
荷兰 Pallas 项目以 W3C RDFS 构建通用数据环境,打破工具锁定。
欧盟退役平台将 CAD/BIM、辐射源项、机器人路径和废物包装接入本体。
剂量、路径、切割方案和包装策略在语义层进行统一优化。
点云与材料激活深度绑定,支撑 RPV 切割方案。
地下岩洞和历史日志转化为退役事件知识。
大型构件运输路径结合实时剂量判定包装策略。
把路径规划结果接入退役本体。
物流、剂量、容器和合规要求联动。
服务 ALARA 原则下的方案优化。
点云、扫描、历史日志和现场测量需要统一坐标与语义。
切割、搬运、机器人进入和人员剂量需要统一计划。
方案不是最短路径,而是剂量、物流和法规的综合最优。

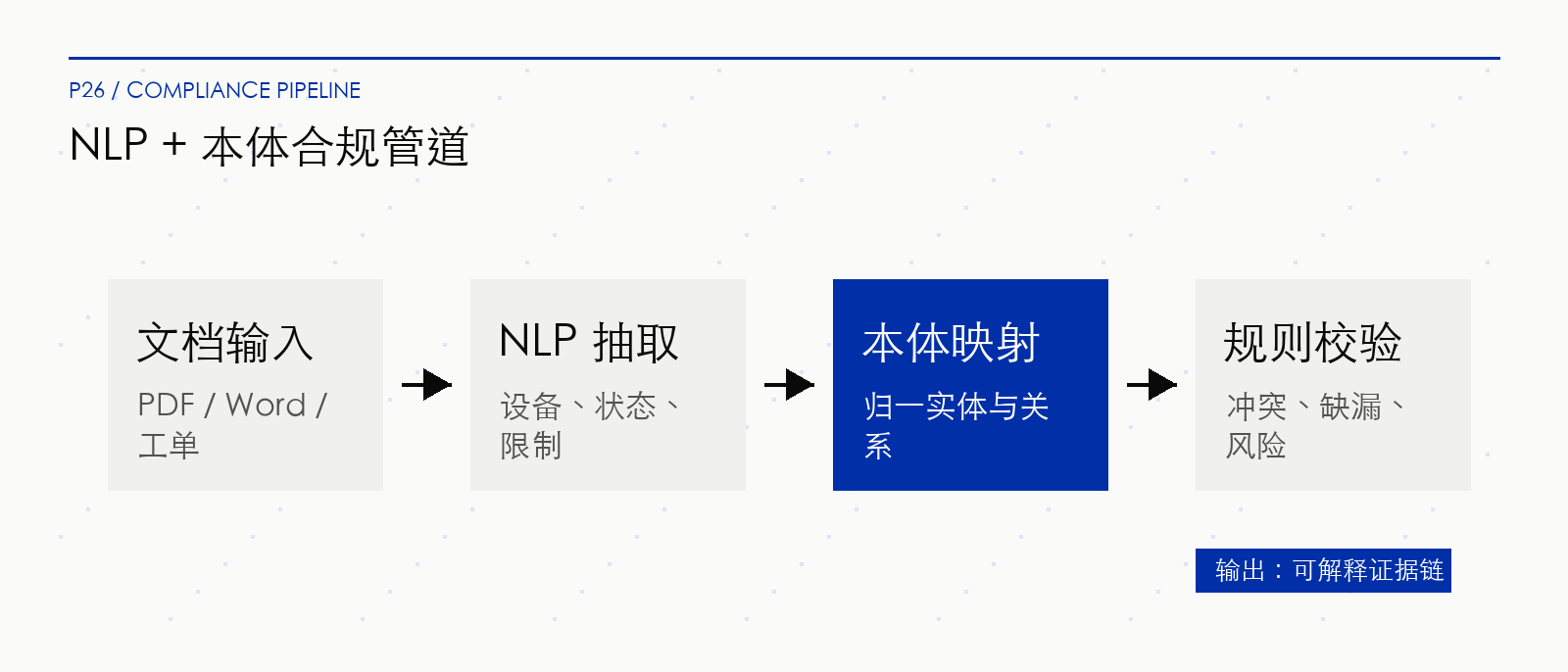

PDF、Word、工作变更单和运行规程
设备、状态、限制、动作与条件
实体归一、关系补全、版本绑定
发现矛盾、缺漏和合规风险
EDF 生态中的智能诊断不是孤立算法,而是仿真、机器学习、本体和许可证边界共同约束。
多物理场仿真和机器学习检测偏差。
本体把症状、部件、工况和历史故障联系起来。
维护建议必须满足运行许可证和安全边界。
成员国定期提交的核材料信息。
检查报告、设备观测和现场证据。
MBA 记录与核材料平衡变化。
站址、设施、运输路径和环境背景。
从蒸汽发生器到冷却系统的不可见关联。
ODSG 用本体生成 SNM 检测测试场景。
从标准互操作、AI + 本体到全生命周期语义孪生(Semantic Twin),核电工程进入可审计、可推理的知识运营阶段。
SMR 跨国部署需要统一监管与供应链数据语言。
LLM 负责抽取,本体负责约束与审计。
从设备与图纸移交者升级为全生命周期语义知识运营者。
核电本体工程应从数据治理、模型治理和安全治理同步启动。
选一个系统、一个场景、一条变更链
对象、关系、时间、状态同建模
版本、权限、证据、审计同步设计
先建立系统、设备、空间、文档、要求的唯一身份。
把许可证基准、技术规范和质保要求转为可验证规则。
每个应用场景都要回写对象状态、证据和版本。
